  【案例四】

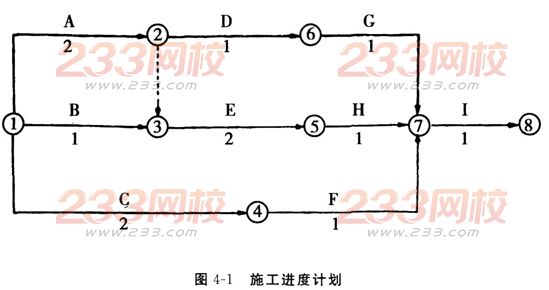

  某工程:施工单位按招标文件中提供的工程量清单作出报价(见表4—1)。施工合同约定:工程预付款为合同总价的20%,从工程进度款累计总额达到合同总价10%的月价开始,按当月工程进度款的30%扣回,扣完为止;施工过程中发生的设计变更,采用以直接费为计算基础的全费用综合单价计价,间接费费率10%,利润率5%,计税系数3.41%。经项目监理机构批准的施工进度计划如图4—1所示(时间单位:月)。

  2016年监理工程师案例分析模考试题及答案(1)

  施工开始后遇到季节性的阵雨,施工单位对已完工程采取了保护措施并发生了保护措施费;为了确保工程安全,施工单位提高了安全等级,发生了防护措施费。施工单位提出,上述两项费用应由建设单位另行支付。

  施工至第2个月末,建设单位要求进行设计变更,该变更增加了一新的分项工程N,根据工艺要求,N在E结束以后开始,在H开始前完成,持续时间1个月.N工作的直接费为400元/m3,工程量为3000m3。

   2016年监理工程师案例分析模考试题及答案(1)

  【问题】

  1.施工单位提出发生的保护措施费和防护措施费由建设单位另行支付是否合理?说明理由。

  2.新增分项工程N的全费用综合单价及工程变更后增加的款额是多少?(计算结果保留2位小数)

  3.该工程合同总价是多少?增加N工作后的工程造价是多少?

  4.若该工程的各项工作均按最早开始时间安排,各工作均按匀速完成。且各工作实际工程量与估计工程量无差异。在表4—2中填入H、I、N三项工作分月工程进度款。

  2016年监理工程师案例分析模考试题及答案(1)

  5.该工程预付款是多少?第1个月至第4个月每月结算各为多少?

  【案例五】

  某监理单位与建设单位签订了某钢筋混凝土结构工程施工阶段的工程监理合同,监理部设总监理工程师1人和专业监理工程师若干人,专业监理工程师例行在现场检查,旁站实施监理工作。

  在监理过程中,发现以下一些问题:

  (1)某层钢筋混凝土墙体,由于绑扎钢筋困难,无法施工,施工单位耒通报项目监理机构就把墙体钢筋门洞移动了位置。

  (2)某层钢筋混凝土柱,钢筋绑扎已检查、签证,模板经过检验收,浇筑混凝土过程中及时发现模板胀模。

  (3)某层钢筋混凝土墙体,钢筋绑扎后未经检验验收,即擅自合模封闭,正准备浇筑混凝土。

  (4)某层楼板钢筋经监理工程师检查签证后,即进行浇筑楼板混凝土,混凝土浇筑完成后,发现楼板中设计的预埋电线暗管未通知电气专业监理工程师检查签证。

  (5)施工单位把地下室内防水工程给一专业分包单位承包施工,该分包单位未经资质验证认可,即进场施工,并已进行了200m2的防水工程施工。

  (6)某层钢筋骨架焊接正在进行中,监理工程师检查发现有2人未经技术资质审查认可。

  (7)某楼层一户住房房间钢门框检查符合设计要求,日后检查发现门销已经焊接,门扇已经安装,门扇反向,经检查施工符合设计图纸要求。

  【问题】

  1.项目监理机构组织协调方法有哪几种?

  2.第一次工地例会的目的是什么?应在什么时间举行?应由谁主持召开?

  3.建设工程监理中最常用的一种协调方法是什么?此种方法在具体实践中包括哪些具体方法?

  4.发布指令属于哪一类组织协调方法?

  5.针对以上在监理过程中发现的问题,监理工程师应分别如何处理?

  【案例六】

  某大型工程项目地质情况复杂,由于工程项目建设任务十分紧迫,要求尽快开工按时竣工,基础处理工程量难以准确确定,因此业主根据监理单位的建议采用单价合同方式与承包方签订了施工合同,对于工程变更、工程计量、合同价款的调整及工程款的支付等都作了规定。

  【问题】

  1.在进行施工招标前,业主委托监理方协助业主编制施工合同条款,考虑到本工程的复杂情况,监理单位对于有关工程变更的条款作了重点考虑。

  (1)作为监理工程师,你认为属于工程变更的事项都包括哪些方面内容?

  (2)对于工程变更的管理方面,如果是发包方提出的变更应如何进行管理?如果是承包方提出的变更应如何进行管理?

  2.若在施工过程中,承包商根据监理工程师的指示就部分工程进行了变更施工,试问变更部分合同价款应根据什么原则进行确定?变更价款的确定应当按什么样的程序进行?

  3.若由于发包方提出的工程变更要求而引发承包方的费用索赔和延长工期的要求,但发包方与承包方对该项索赔要求未取得一致,从而形成合同争议,试问应当通过什么方式处理和解决争议?

  点击查看>>2016年监理工程师案例分析考试试题 监理工程师考试历年真题
