2016年监理工程师案例分析模考试题及答案(2)

来源:233网校 2016年2月20日
导读: 2016年监理工程师考试将在5月21-22日进行。更多2016年监理工程师考试报考信息及考试试题资料请持续关注233网校监理工程师网。

  点击查看>>2016年监理工程师案例分析模考试题及答案汇总

  【案例一】

  某工程项目,业主通知招标选择某施工单位承包该工程,工程承包合同中约定的与工程价款结算有关的合同内容有:

  (1)建筑工程预算造价600万元,主要材料和构配件价值占施工产值的60%;

  (2)工程预付款为工程造价的20%;

  (3)工程进度款按月结算;

  (4)工程质量保修金为合同价的5%;

  (5)材料价差调整按规定进行。

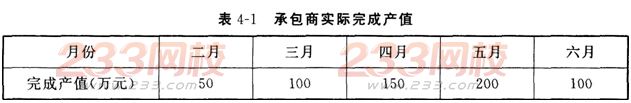

  工程各月实际完成产值如表4—1所示,按地方有关规定,上半年材料差价应上调10%。

  2016年监理工程师案例分析模考试题及答案(2)

  该工程竣工验收交付使用后,在保修期内发生屋面漏水,业主通知施工单位后施工单位迟迟不予维修。业主请另外一施工单位进行修理,发生费用2万元。

  【问题】

  1.影响工程预付款限额的因素有哪些?

  2.该工程预付款额为多少?

  3.该工程各月结算工程价款各为多少?

  4.进行工程竣工结算的前提是什么?该工程竣工结算价款为多少?

  5.业主发生的修理费用2万元应如何处理?

  【案例二】

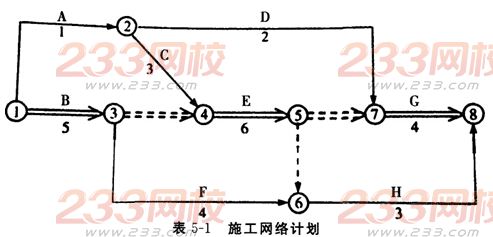

  某机械厂(甲方)与某建筑公司(乙方)订立了某工业厂房工程项目施工合同,同时与某降水公司订立了工程降水合同。甲、乙双方合同规定:采用单价合同,每一分项工程的实际工程量增加(或减少)超过招标文件中工程量的10%以上时调整单价;工作B、E、G作业使用的主导施工机械一台(乙方自备),台班费为400元/台班,其中台班折旧费为50元/台班。施工网络计划如图5—1所示(时间单位:天)。

  2016年监理工程师案例分析模考试题及答案(2)

  甲、乙双方合同约定8月15日开工。工程施工中发生如下事件:

  事件1:降水方案错误,致使工作D推迟2天,乙方人员配合用工增加5个工日,窝工6个工日。

  事件2:8月21日至22 日,场外停电,停工2天,造成人员窝工16个工日。

  事件3:因设计变更,工作E工程量由招标文件中的300m3增至350m3,超过了10%;合同中该工作的综合单价为55元/m3,经协商调整后综合单价为50元/m3。

  事件4:为保证施工质量,乙方在施工中将工作8原设计尺寸扩大,增加工程量15m3,该工作综合单价为78元/m3。

  事件5:在工作D、E均完成后,甲方指令增加一项临时工作K,经核准,完成该工作需要1天时间,机械1台班,人工10个工日。

  【问题】

  1.上述哪些事件乙方可以提出索赔要求?哪些事件不能提出索赔要求?说明其原因。

  2.针对上述所发生事件,承包商可索赔总工期多少天?逐项说明理由。

  3.假设人工工日单价为25元/工日,合同规定,窝工人工费补偿标准为12元/工日,因增加用工所需管理费为增加人工费的20%。工作K的综合收费为人工费的80%。试计算费用索赔总额。

  【案例三】

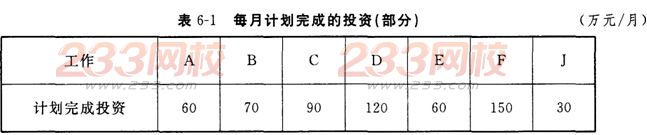

  某工程,建设单位与施工单位按《建设工程施工合同(示范文本)》签订了施工合同,采用可调价合同形式,工期20个月,项目监理机构批准的施工总进度计划如图6-1所示,各项工作在其持续时间内均为匀速进展。每月计划完成的投资(部分)见表6—1。

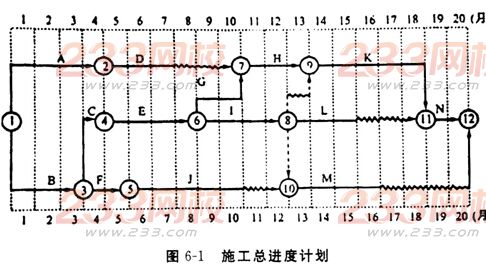

  2016年监理工程师案例分析模考试题及答案(2)

  施工过程中发生如下事件:

  事件1:建设单位要求调整场地标高,设计单位修改施工图,致使A工作开始时间推迟1个月,导致施工单位机械闲置和人员窝工损失。

  2016年监理工程师案例分析模考试题及答案(2)

  事件2:设计单位修改图纸使C工作工程量发生变化,增加造价10万元,施工单位及时调整部署,如期完成了C工作。

  事件3:D、E工作受A工作的影响,开始时间也推迟了1个月。由于物价上涨原因,6~7月D、E工作的实际完成投资较计划完成投资增加了10%,D、E工作均按原持续时间完成;由于施工机械故障,J工作7月份实际只完成了计划工程量的80%,J工作持续时间最终延长1个月。

  事件4:G、I工作在实施过程中遇到异常恶劣的气候,导致G工作持续时间延长0.5个月;施工单位采取了赶工措施,使I工作能按原持续时间完成,但需增加赶工费0.5万元。

  事件5:1工作为隐蔽工程,在验收后项目监理机构对其质量提出了质疑,并要求对该隐蔽工程进行剥离复验。施工单位对该隐蔽工程进行了剥离复验,复验结果工程质量不合格,施工单位进行了整改。

  以上事件1~事件4发生后,施工单位均在规定的时间内提出顺延工期和补偿费用要求。

  【问题】

  1.事件1中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。

  2.事件4中,施工单位顺延工期和补偿费用的要求是否成立?说明理由。

  3.事件5中,施工单位、项目监理机构的做法是否妥当?分别说明理由。

  4.针对施工过程中发生的事件,项目监理机构应批准的工程延期为多少个月?该工程实际工期为多少个月?

  5.在表6—2中填出空格处的已完工程计划投资和已完工程实际投资,并分析第7月末的投资偏差和以投资额表示的进度偏差。

  2016年监理工程师案例分析模考试题及答案(2)
