  三、施工图预算的编制依据
  (1)国家、行业和地方政府发布的计价依据,有关法律、法规和规定。
  (2)建设项目有关文件、合同、协议等。
  (3)批准的概算。
  (4)批准的施工图设计图纸及相关标准图集和规范。
  (5)相应预算定额和地区单位估价表。
  (6)合理的施工组织设计和施工方案等文件。
  (7)项目有关的设备、材料供应合同、价格及相关说明书。
  (8)项目所在地区有关的气候、水文、地质地貌等的自然条件。
  (9)项目的技术复杂程度,以及新技术、专利使用情况等。
  (10)项目所在地区有关的经济、人文等社会条件。
  (11)建筑工程费用定额和各类成本与费用价差调整的有关规定。
  (12)造价工作手册及有关工具书。
  四、施工图预算的编制方法
  (一)单位工程施工图预算的编制
  单位工程预算包括单位建筑工程预算和单位设备及安装工程预算。
  1.单价法
  (1)定额单价法(也称为预算单价法、定额计价法),是用事先编制好的分项工程的单位估价表来编制施工图预算的方法。按施工图及计算规则计算的各分项工程的工程量,乘以相应工料机单价,汇总相加,得到单位工程的人工费、材料费、施工机具使用费之和;再加上按规定程序计算出企业管理费、利润、措施费、其他项目费、规费、税金,便可得出单位工程的施工图预算造价。
  定额单价法编制施工图预算的基本步骤如下:
  1)编制前的准备工作
  2)熟悉图纸和预算定额以及单位估价表
  3)了解施工组织设计和施工现场情况
  4)划分工程项目和计算工程量
  5)套单价(计算定额基价)
  ①分项工程的名称、规格、计量单位与预算单价或单位估价表中所列内容完全一致时,可以直接套用预算单价;
  ②分项工程的主要材料品种与预算单价或单位估价表中规定材料不一致时,不能直接套用预算单价;需要按实际使用材料价格换算预算单价;
  ③分项工程施工工艺条件与预算单价或单位估价表不一致而造成人工、机械的数量增减时,一般调量不换价;
  ④分项工程不能直接套用定额、不能换算和调整时,应编制补充单位估价表。
  ⑤由于预算定额的时效性,在编制施工图预算时,应报考调整相应的人工、材料费用价差。
  6)工料分析
  7)计算主材费(未计价材料费)
  8)按费用定额取费
  9)计算汇总工程造价
  10)复核
  11)编制说明、填写封面

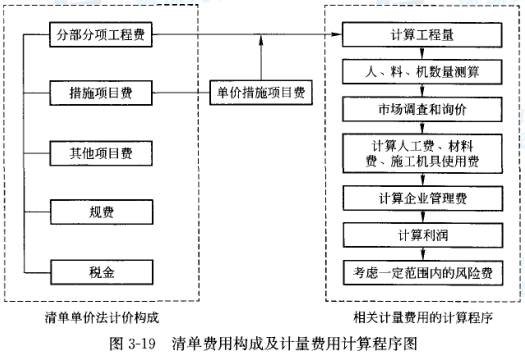

  (2)工程量清单单价法,是指招标人提供工程数量,采用综合单价的形式计算工程造价的方法。综合单价是指完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机具使用费和企业管理费与利润,以及一定范围内的风险费用。工程量清单费用构成及计量费用计算程序如图3-19所示。

  2.实物量法
  实物量法编制施工图预算即依据施工图纸和预算定额的项目划分及工程量计算规则,先计算出分部分项工程量,然后套用预算定额(实物量定额)计算出各类人工、材料、机械的实物消耗量,根据预算编制期的人工、材料、机械价格,计算出人工费、材料费、施工机具使用费、企业管理费和利润,再加上按规定程序计算出的措施费、其他项目费、规费、税金,便可得出单位工程的施工图预算造价。
  实物量法编制施工图预算的步骤为:
  (1)准备资料、熟悉施工图纸
  (2)计算工程量
  (3)套用消耗定额,计算人料机消耗量
  (4)计算并汇总人工费、材料费、机具使用费
  (5)计算其他各项费用,汇总造价
  (6)复核
  (7)编制说明、填写封面
  实物量法与预算单价法在具体计算人工费、材料费和施工机具使用费及汇总3种费用之和方面有一定区别,实物量法编制施工图预算所用人工、材料和机械台班的单价都是当时当地的实际价格,编制出的预算可较准确地反映实际水平,误差较小,适用于市场经济条件波动较大的情况。
  (二)单项工程综合预算的编制
  单项工程施工图预算=∑单位建筑工程费用+∑单位设备及安装工程费用  (3-34)
  (三)建设项目总预算的编制
  三级预算编制中总预算由综合预算和工程建设其他费、预备费、建设期利息及铺底流动资金汇总而成,计算公式如下:
  总预算=∑单项工程施工图预算+工程建设其他费+预备费+建设期利息+铺底流动资金  (3-35)
  二级预算编制中总预算由单位工程施工图预算和工程建设其他费、预备费、建设期贷款利息及铺底流动资金汇总而成,计算公式为:
  总预算=∑单位建筑工程费用+∑单位设备及安装工程费用+工程建设其他费+预备费+建设期利息+铺底流动资金  (3-36)
  (四)调整预算的编制
  调整预算编制深度与要求、文件组成及表格形式同原施工图预算。调整预算还应对工程预算调整的原因做详尽分析说明,所调整的内容在调整预算总说明中要逐项与原批准预算对比,并编制调整前后预算对比表,分析主要变更原因。

相关链接:2015年监理工程师《投资控制》冲刺讲义汇总

  新考生必看:如果你是第一次将报考参加2015年监理工程师考试的考友,小编推荐您不妨先查看监理工程师考试指南,了解报考条件,考试科目,考试教材,大纲,考试时间,考试题型等全部内容。

  历年真题:233网校监理工程师站点为考生保驾护航,精心整理了历年真题,小编提醒考友多做历年真题是成功通过考试的必备条件。

相关阅读
登录

新用户注册领取课程礼包

立即注册
返回顶部
