101.某建设项目由厂房、办公楼、宿舍等单项工程组成,则可包含在各单项工程综合概算中的内容有(  )。
A.机械设备及安装工程概算
B.电气设备及安装工程概算
C.特殊构筑物工程概算
D.器具、工具及生产家具购置费概算
E.流动资金概算
102.施工图预算审查的具体内容包括(  )。
A.审查施工图预算的编制是否符合现行国家法律、法规要求
B.审查工程量计算的准确性与计价规范规则是否一致
C.审查施工组织设计是否合理
D.审查在施工图预算的编制过程中,各种计价依据使用是否恰当
E.审查施工图预算是否超过概算以及进行偏差分析
103.经济评价指标中的报考评价指标不包括(  )。
A.偿债备付率
B.内部收益率
C.利息备付率
D.净年值
E.净现值
104.施工图预算审查的方法包括(  )。
A.重点审查法
B.“筛选”审查法
C.综合单价法
D.对比审查法
E.全面审查法
105.根据《建设工程工程量清单计价规范》(GB50500),因不可抗力事件导致的损害及其费用增加,应由承包人承担的是(  )。
A.工程本身的损害
B.发包方现场的人员伤亡
C.承包人的停工损失
D.承包人的施工机械损坏
E.工程所需的修复费用
106.材料费的索赔包括(  )。
A.由于客观原因材料价格大幅度上涨
B.由于承包人管理不善,造成材料损坏失效
C.由于非承包人责任工程延误导致的超期储存费用
D.由于非承包人责任工程延误导致的材料价格上涨
E.由于索赔事项材料实际用量超过计划用量而增加的材料费
107.索赔费用的计算方法包括(  )。
A.实际费用法
B.估算费用法
C.修正的实际费用法
D.总费用法
E.修正的总费用法
108.根据现行《建设工程价款结算暂行办法》,发包人未在合同约定的时间内向承包人支付工程竣工结算价款时,承包人可以采取的措施有(  )。
A.将该工程留置不予交付使用
B.与发包人协商将该工程折价抵款
C.向人民法院申请将该工程依法拍卖
D.向发包人催促按约定支付工程结算价款
E.向发包人要求按银行同期贷款利率支付拖欠工程价款的利息
109.某工程施工至某月底,经偏差分析得到投资偏差(CV)<0,进度偏差(SV)<0,则表明(  )。
A.已完工作实际投资节约
B.计划工作预算投资>已完工程实际投资
C.已完工作实际进度超前
D.计划工程预算投资>己完工程预算投资
E.已完工作实际投资>已完工程预算投资
110.监理单位受业主委托对建设工程设计和施工实施全过程监理时,监理工程师在设计准备阶段进度控制的任务不包括(  )。
A.编制工程项目总进度计划
B.办理工程立项审批或备案手续
C.办理建筑材料及设备订货手续
D.调查和分析环境及施工现场条件
E.编制施工图出图计划
111.在建设单位的进度计划系统中,工程项目年度计划的编制依据有(  )。
A.工程项目建设总进度计划
B.综合进度控制计划
C.批准的设计文件
D.设计总进度计划
E.施工图设计工作进度计划
112.流水施工方式与依次施工方式和平行施工方式比较,其优点包括(  )。
A.有利于提高技术水平和劳动生产率
B.有利于提高工程质量
C.使相邻专业队的开工时间能够最大限度地搭接
D.充分地利用工作面进行施工,工期短
E.专业工作队能连续施工
113.建设工程组织固定节拍流水的特点有(  )。
A.所有施工过程在各个施工段上的流水节拍均相等
B.相邻施工过程的流水步距均相等且等于流水节拍
C.专业工作队数等于施工过程数
D.各个专业工作队在各施工段上能够连续作业
E.施工段之间可能有空闲时间
114.在工程网络计划中,关键工作是指(  )的工作。
A.双代号网络计划中完成节点为关键节点
B.最迟完成时间与最早完成时间的差值最小
C.单代号搭接网络计划中时间间隔为零
D.最迟开始时间与最早开始时间的差值最小
E.双代号时标网络计划中无波形线

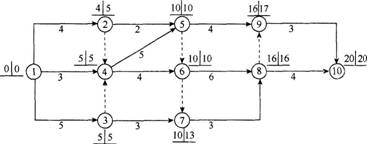

115.某工程双代号网络计划如下图所示,图中已标出每个节点的最早开始时间和最迟开始时间,该计划表明(  )。

A.工作4—6为关键工作
B.工作2—5的总时差为4
C.工作7—8的自由时差为3
D.工作3—7的自由时差为2
E.工作5—9的总时差为1
116.某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,其中的关键工作不包括(  )。

A.工作A
B.工作B
C.工作C
D.工作D
E.工作E

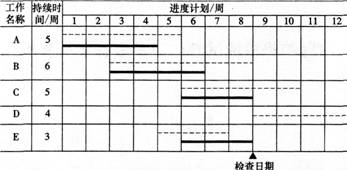

117.某工程项目的计划进度和截止到第8周末的实际进度如下图所示(虚线表示计划进度,粗实线表示实际进度)。如果各项工作均为匀速进展,则截止到第8周末(  )。
A.工作A已完成
B.工作B的实际进度拖后2周
C.工作C的实际进度正常
D.工作D尚未开始
E.工怍E的实际进度正常

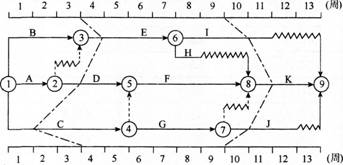

118.某工程双代号时标网络计划执行到第3周末和第9周末时,检查其实际进度如下图前锋线所示,检查结果表明(  )。

A.第3周末检查时,工作E拖后1周,但不影响工期
B.第3周末检查时,工作C拖后2周,将影响工期2周
C.第3周末检查时,工作D进度正常,不影响工期
D.第9周末检查时,工作J拖后1周,但不影响工期
E.第9周末检查时,工作K提前1周,不影响工期
119.为了控制物资供应进度,监理工程师协助业主进行物资供应决策的工作内容不包括(  )。
A.根据设计图纸和进度计划确定物资供应要求
B.推荐物资供应单位并签署物资供应合同
C.组织编制物资供应招标文件
D.提出对物资供应单位的要求及其在财务方面应负的责任
E.提出物资供应分包方式及分包合同清单,并获业主认可
120.物资供应进度控制中,申请、订货计划的编制依据包括(  )。
A.预测任务
B.概算定额
C.储备定额
D.供应计划
E.有关材料供应政策法令
