参考答案及解析
一、单项选择题
1.A |
2.B |
3.D |
4.B |
5.C |
6.B |
7.D |
8.C |
9.D |
10.A |
11.C |
12.A |
13.C |
14.D |
15.D |
16.A |
17.D |
18.B |
19.A |
20.D |
21.B |
22.B |
23.C |
24.D |
25.B |
26.A |
27.A |
28.A |
29.C |
30.C |
31.B |
32.A |
33.C |
34.D |
35.C |
36.A |
37.D |
38.C |
39.A |
40.A |
41.C |
42.A |
43.B |
44.A |
45.C |
46.B |
47.C |
48.B |
49.C |
50.D |
51.D |
52.C |
53.A |
54.C |
55.D |
56.A |
57.C |
58.C |
59.B |
60.B |
61.A |
62.A |
63.C |
64.B |
65.D |
66.A |
67.D |
68.B |
69.C |
70.D |
71.A |
72.C |
73.A |
74.B |
75.A |
76.D |
77.A |
78.B |
79.B |
80.A |
1.【解析】本题涉及的考点是建设工程质量的特性。适用、耐久、安全、可靠、经济、节能与环境适应性,都是必须达到的基本要求,缺一不可。但是对于不同门类不同专业的工程,如工业建筑、民用建筑、公共建筑、住宅建筑、道路建筑,可根据其所处的特定地域环境条件、技术经济条件的差异,有不同的侧重面。
2.【解析】本题涉及的考点是施工机具设备。机械设备可分为两类:一类是指组成工程实体及配套的工艺设备和各类机具,如电梯、泵机、通风设备等,它们构成了建筑设备安装工程或工业设备安装工程,形成完整的使用功能。另一类是指施工过程中使用的各类机具设备,包括大型垂直与横向运输设备、各类操作工具、各种施工安全设施、各类测量仪器和计量器具等,简称施工机具设备,它们是施工生产的手段。
3.【解析】本题涉及的考点是工程质量的检查评定及验收。隐蔽工程在隐蔽前要检查合格后验收,涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测,涉及结构安全和使用功能的重要分部工程要进行抽样检测。
4.【解析】本题涉及的考点是政府监督管理职能。政府监督管理职能包括:建立和完善工程质量管理法规;建立和落实工程质量责任制;建设活动主体资格的管理;工程承发包管理工
程建设程序管理。
5.【解析】本题涉及的考点是工程质量保修。建设工程承包单位在向建设单位提交工程竣工验收报告时,应向建设单位出具工程质量保修书,质量保修书中应明确建设工程保修范围、保修期限和保修责任等。
6.【解析】本题涉及的考点是保修义务的承担和经济责任的承担。保修义务的承担和经济责任的承担应按下列原则处理:(1)施工单位未按国家有关标准、规范和设计要求施工,造成的质量问题,由施工单位负责返修并承担经济责任;(2)由于设计方面的原因造成的质量问题,先由施工单位负责维修,其经济责任按有关规定通过建设单位向设计单位索赔;(3)因建设单位(含监理单位)错误管理造成的质量问题,先由施工单位负责维修,其经济责任由建设单位承担,如属监理单位责任,则由建设单位向监理单位索赔等。
7.【解析】本题涉及的考点是建设单位的质量责任。在工程施工中,应按国家现行有关工程建设法规、技术标准及合同规定,对工程质量进行检查,涉及建筑主体和承重结构变动的装修工程,建设单位应在施工前委托原设计单位或者相应资质等级的设计单位提出设计方案,经原审查机构审批后方可施工。
8.【解析】本题涉及的考点是质量管理原则。为了确保质量目标的实现,ISO质量管理体系明确了以下八项质量管理原则:以顾客为关注焦点、领导作用、全员参与、过程方法、管理的系统方法、持续改进、基于事实的决策方法、与供方互利的关系。基于事实的决策方法指的是“有效决策是建立在数据和信息分析的基础上。”
9.【解析】本题涉及的考点是质量管理体系的管理评审。质量管理体系的管理评审是由监理单位最高管理者关于质量管理体系现状及其对质量方针和目标的适宜性、充分性和有效性所作的正式评价。
10.【解析】本题涉及的考点是施工组织设计/施工方案审核、审批制度。在工程开工前,施工单位必须完成施工组织设计的编制及内部审批工作,填写施工组织设计/(专项)施工方案报审表报送项目监理机构。总监理工程师在约定的时间内,组织专业监理工程师审查,提出意见后,由总监理工程师审核签认。
11.【解析】本题涉及的考点是描述数据离散趋势的特征值。描述数据离散趋势的特征值包括极差、标准偏差、变异系数。
12.【解析】本题涉及的考点是抽样检验风险。抽样检验是建立在数理统计基础上的,从数理统计的观点看,抽样检验必然存在着两类风险。(1)第一类风险:弃真错误。即:合格批被判定为不合格批,其概率记为a。此类错误对生产方或供货方不利,故称为生产方风险或供货方风险。(2)第二类风险:存伪错误。即:不合格批被判定为合格批,其概率记为β。此类错误对用户不利,故称为用户风险。
13.【解析】本题涉及的考点是质量控制统计分析方法。质量控制统计分析方法包括分层法、调查表法、排列图法、直方图法、控制图法、相关图法等。排列图法是利用排列图寻找影响质量主次因素的一种有效方法。
14.【解析】本题涉及的考点是直方图的观察与分析。作出直方图后,除了观察直方图形状,分析质量分布状态外,再将正常型直方图与质量标准比较,从而判断实际生产过程能力。
15.【解析】本题涉及的考点是直方图的观察与分析。作出直方图后,除了观察直方图形状,分析质量分布状态外,再将正常型直方图与质量标准比较,从而判断实际生产过程能力。当实际质量特性分布范围在质量标准要求界限中间,但两边余地太大,说明加工过于精细,不经济。在这种情况下,可以对原材料、设备、工艺、操作等控制要求适当放宽些,有目的地使实际质量特性分布扩大,从而有利于降低成本。
16.【解析】本题涉及的考点是。根据《普通混凝土拌合物性能试验方法标准》(GB/T50080)的规定,混凝土流动性大小用“坍落度”或“维勃稠度”指标表示。
17.【解析】本题涉及的考点是混凝土结构实体检测。混凝土结构实体检测方法包括回弹仪法、超声回弹综合法和取芯法。回弹仪法:适于检测一般建筑构件、桥梁及各种混凝土构件(板、梁、柱、桥架)的强度。
18.【解析】本题涉及的考点是施工试验室的检查。专业监理工程师应检查施工单位为本工程提供服务的试验室(包括施工单位自有试验室或委托的实验室)。试验室的检查应包括下列内容:(1)试验室的资质等级及试验范围;(2)法定计量部门对试验设备出具的计量检定证明;(3)试验室管理制度;(4)试验人员资格证书。
19.【解析】本题涉及的考点是旁站工作要点。旁站监理人员发现施工单位有违反工程建设强制性标准行为的,应责令施工单位立即整改;发现其施工活动已经或者可能危及工程质量的,应当及时向专业监理工程师或总监理工程师报告,由总监理工程师下达暂停令,指令施工单位整改。
20.【解析】本题涉及的考点是工程变更的控制。施工单位提出的工程变更,当为要求进行某些材料/工艺/技术方面的技术修改时,即根据施工现场具体条件和自身的技术、经验和施工设备等,在不改变原设计文件原则的前提下,提出的对设计图纸和技术文件的某些技术上的修改要求.经各方同意签字后,由总监理工程师组织实施。
21.【解析】本题涉及的考点是设备采购质量控制。设备可采取市场采购、向制造厂商订货或招标采购等方式进行采购。市场采购方式主要用于标准设备的采购。
22.【解析】本题涉及的考点是设备制造的质量控制方式。设备制造的质量控制方式包括驻厂监造、巡回监控和定点监控。
23.【解析】本题涉及的考点是分项工程和检验批划分方案的审核。施工前,应由施工单位制定分项工程和检验批的划分方案,并由项目监理机构审核。对于《建筑工程施工质量验收统一标准》(GB50300)及相关专业验收规范未涵盖的分项工程和检验批,可由建设单位组织监理、施工等单位协商确定。
24.【解析】本题涉及的考点是检验批质量验收。主控项目是对检验批的基本质量起决定性影响的检验项目,是保证工程安全和使用功能的重要检验项目,因此必须全部符合有关专业验收规范的规定。
25.【解析】本题涉及的考点是单位工程质量验收。建设单位收到施工单位提交的工程竣工报告和完整的质量控制资料,以及项目监理机构提交的工程质量评估报告后,由建设单位项目负责人组织设计、勘察、监理、施工等单位项目负责人进行单位工程验收。对验收中提出的整改问题,项目监理机构应督促施工单位及时整改。工程质量符合要求的,总监理工程师应在工程竣工验收报告中签署验收意见。
26.【解析】本题涉及的考点是工程质量缺陷的涵义。工程质量缺陷是指工程不符合国家或行业的有关技术标准、设计文件及合同中对质量的要求。
27.【解析】本题涉及的考点是工程质量事故等级划分。《关于做好房屋建筑和市政基础设施工程质量事故报告和调查处理工作的通知》(建质[2010]111号)规定,一般事故是指造成3人以下死亡,或者10人以下重伤,或者100万元以上1000万元以下直接经济损失的事故。
28.【解析】本题涉及的考点是质量事故技术处理方案的提出。质量事故技术处理方案一般由施工单位提出,经原设计单位同意签认,并报建设单位批准。对于涉及结构安全和加固处理等的重大技术处理方案,一般由原设计单位提出。
29.【解析】本题涉及的考点是工程质量事故处理方法。当工程质量未达到规定的标准和要求,存在的严重质量缺陷,对结构的使用和安全构成重大影响,且又无法通过修补处理的情况下,可对检验批、分项、分部工程甚至整个工程返工处理。
30.【解析】本题涉及的考点是建设投资的组成。建设投资,由设备及工器具购置费、建筑安装工程费、工程建设其他费用、预备费(包括基本预备费和涨价预备费)和建设期利息组成。选项B属于工程建设其他费用。
31.【解析】本题涉及的考点是增值税的计算。增值税一组成计税价格×增值税率。组成计税价格一到岸价×人民币外汇牌价+进口关税+消费税=380+380×10%+5=423(万元),增值税额=423×17%=71.91(万元)。
32.【解析】本题涉及的考点是规费项目的组成。规费包括:(1)社会保险费,包括养老保险费、失业保险费、医疗保险费、工伤保险费、生育保险费;(2)住房公积金;(3)工程排污费。
33.【解析】本题涉及的考点是建筑安装工程税金的计算。纳税地点在市区的企业,综合税
34.【解析】本题涉及的考点是工程建设其他费用的概念。工程建设其他费用是指从工程筹建到工程竣工验收交付使用止的整个建设期间,除建筑安装工程费用和设备、工器具购置费以外的,为保证工程建设顺利完成和交付使用后能够正常发挥效用而发生的一些费用。
35.【解析】
本题涉及的考点是建设期的计算。本题计算过程如下:第1年应计利息一丢×
36.【解析】本题涉及的考点是项目间接建设成本的构成。国际工程项目的间接建设成本包括:项目管理费、开工试车费、业主的行政性费用、生产前费用、运费和保险费、地方税。
37.【解析】本题涉及的考点是基本预备费的计算。基本预备费=(设备及工器具购置费+建设安装工程费+工程建设其他费)×基本预备费率=(800+1600+150)×10%=255(万元)。
38.【解析】本题涉及的考点是设备安装工程概算编制的方法。当初步设计有详细设备清单时,可直接按预算单价(预算定额单价)编制设备安装工程概算。根据计算的设备安装工程量,乘以安装工程预算单价,经汇总求得。用预算单价法编制概算,计算比较具体,精确性较高。
39.【解析】本题涉及的考点是综合单价的内容。综合单价是指完成一个规定计量单位的分部分项工程量清单项目或措施清单项目所需的人工费、材料费、施工机具使用费和企业管理费与利润,以及一定范围内的风险费用。
40.【解析】本题涉及的考点是内部收益率的定义。内部收益率本是使方案在整个计算期内各年净现金流量的现值累计等于零时的折现率。
41.【解析】本题涉及的考点是3-.程量清单编制。工程量清单应由具有编制能力的招标人或受其委托,具有相应资质的工程造价咨询人编制。采用工程量清单方式招标,招标工程量清单必须作为招标文件的组成部分,其准确性和完整性由招标人负责。
42.【解析】本题涉及的考点是实际利率的计算。甲银行的实际利率=(1+10%) 1-1=10%,乙银行的实际利率=(1+9.8%/4) 4-1≈10.17%。因此,甲银行的实际利率低于乙银行的实际利率。

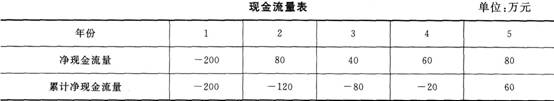

43.【解析】本题涉及的考点是静态投资回收期的计算。该项目的现金流量表见下表:
该项目的静态投资回收期=(5-1)+20/80=4.25(年)。
44.【解析】本题涉及的考点是固定总价合同的适用范围。固定总价合同的适用范围有:
(1)工程范围清楚明确,工程图纸完整、详细、清楚,报价的工程量应准确而不是估计数字;(2)工程量小、工期短,在工程过程中环境因素(特别是物价)变化小,工程条件稳定;(3)工程结构、技术简单,风险小,报价估算方便;(4)投标期相对宽裕,承包商可以详细作现场调查,复核工程量,分析招标文件,拟定计划;(5)合同条件完备,双方的权利和义务关系十分清楚。
45.【解析】本题涉及的考点是合同价款约定的一般规定。实行招标的工程合同价款应在中标通知书发出之日起30d内,由发承包双方依据招标文件和中标人的投标文件在书面合同中约定。
46.【解析】本题涉及的考点是按子项目分解得到的资金使用计划表。在编制投资支出计划时,要在项目总的方面考虑总的预备费,也要在主要的工程分项中安排适当的不可预见费.避免在具体编制资金使用计划时,可能发现个别单位工程或工程量表中某项内容的工程量计算有较大出入,使原来的投资预算失实,并在项目实施过程中对其尽可能地采取一些措施。
47.【解析】本题涉及的考点是总承包服务费的有关计算规定。招标人仅要求对分包的专业工程进行总承包管理和协调时,一般可按分包的专业工程估算造价的1.5%计算。
48.【解析】本题涉及的考点是建设工程合同计价方式的选择。如果施工中有较大部分采用新技术和新工艺,当发包方和承包方在这方面过去都没有经验,且在国家颁布的标准、规范、定额中又没有可作为依据的标准时,为了避免投标人盲目地提高承包价格或由于对施工难度估计不足而导致承包亏损,不宜采用固定总价合同。
49.【解析】本题涉及的考点是工程计量的方法。凭据法是按照承包人提供的凭据进行计量支付。如建筑工程险保险费、第三方责任险保险费、履约保证金等项目,一般按凭据法进行计量支付。
50.【解析】本题涉及的考点是发生合同工程工期延误的价格调整规定。发生合同工程工期延误的,应按照下列规定确定合同履行期应予调整的价格:(1)因非承包人原因导致工期延误的,计划进度日期后续工程的价格,应采用计划进度日期与实际进度日期两者的较高者;(2)因承包人原因导致工期延误的,则计划进度日期后续工程的价格,采用计划进度日期与实际进度日期两者的较低者。
51.【解析】本题涉及的考点是施工阶段投资控制的合同措施。施工阶段投资控制的合同措施包括:(1)做好工程施工记录,保存各种文件图纸,特别是注有实际施工变更情况的图纸,注意积累素材,为正确处理可能发生的索赔提供依据。参与处理索赔事宜;(2)参与合同修改、补充工作,着重考虑它对投资控制的影响。
52.【解析】本题涉及的考点是工程价款的计算。该项工程结算款=[4000-3000×(1+15%)]×540+3000×(1+15%)×550=2194500(元)=219.45(万元)。
53.【解析】本题涉及的考点是进度偏差的计算。进度偏差一已完工作预算投资一计划工作预算投资=1.1×10-1×10=1(万元)。
54.【解析】本题涉及的考点是工程变更的管理。在建设单位和施工单位未能就工程变更的费用等方面达成协议时,项目监理机构可提出一个暂定的价格并经建设单位同意,作为临时支付工程款的依据。
55.【解析】本题涉及的考点是索赔费用的计算。本题的计算过程为:人工费的索赔额一10×80=800(元),机械使用费的索赔额=800×2=1600(元),施工企业可索赔800+1600=2400(元)。
56.【解析】本题涉及的考点是起扣点的计算。起扣点的计算公式:T=P-M/N,式中,T为起扣点,即工程预付款开始扣回的累计已完工程价值;P为承包工程合同总额;M为工程预付款数额;N为主要材料及构件所占比重。由此可知,工程预付款的起扣点=300-300×20%/50%=180(万元)。
57.【解析】本题涉及的考点是进度控制的经济措施。进度控制的经济措施主要包括:(1)及时办理工程预付款及工程进度款支付手续;(2)对应急赶工给予优厚的赶工费用;(3)对工期提前给予奖励;(4)对工程延误收取误期损失赔偿金。
58.【解析】本题涉及的考点是赢得值法的三个基本参数。赢得值法的三个基本参数:已完工作预算投资、计划工作预算投资、已完工作实际投资。已完工作预算投资(BCWP)=已完成工作量×预算单价=160×1.4=224(万元);计划工作预算投资(BCWS)=计划工作量×预算单价=180×1.4=252(万元);已完工作实际投资(ACWP)=已完成工作量×实际单价=160×1.6=256(万元),因此ACWP>BCWS>BCWP。
59.【解析】本题涉及的考点是横道图表示法的优点。横道图表示法的优点是:绘图简单,施工过程及其先后顺序表达清楚,时间和空间状况形象、直观,使用方便,因而被广泛用来表达施工进度计划。
60.【解析】本题涉及的考点是流水施工的空间参数。空间参数是指在组织流水施工时,用以表达流水施工在空间布置上开展状态的参数。通常包括工作面和施工段。
61.【解析】本题涉及的考点是年度计划项目表。建设单位工程项目年度计划的年度计划项目表将确定年度施工项目的投资额和年末形象进度,并阐明建设条件(图纸、设备、材料、施工力量)的落实情况。
62.【解析】本题涉及的考点是流水施工工期的计算。本题的计算过程如下:
施工过程I与施工过程Ⅱ:
施工过程I与施工过程Ⅱ的流水步距=max(3,4,2,-12)=4(d);
施工过程Ⅱ与施工过程Ⅲ的流水步距=max(3,4,5,-11)=5(d);
施工过程Ⅲ与施工过程Ⅳ的流水步距=max(4,4,3,-12)=4(d);
流水施工工期=4+5+4+3+5+4=25(d)。

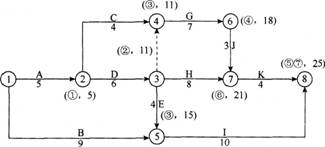

63.【解析】本题涉及的考点是双代号网络计划图的绘图规则。本题中,存在①、⑥两个起点节点。
64.【解析】本题涉及的考点是关键线路的确定。如下图所示,采用标号法计算分析可知,关键线路为A→D→G→J→K和A→D→E→I,共2条。
65.【解析】本题涉及的考点是总时差的计算。总时差应等于本工作与其紧后工作之间的时间间隔加该紧后工作总时差所得之和的最小值。本工作与其紧后工作之间的时间间隔的最小值就是自由时差。工作的总时差=min{(14-10+5),(16-14+5))=7(d)。
66.【解析】本题涉及的考点是进度计划的调整。缩短某些工作的持续时间是通过采取增加资源投入、提高劳动效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成该工程项目。这些被压缩持续时间的工作是位于关键线路和超过计划工期的非关键线路上的工作。同时,这些工作又是其持续时间可被压缩的工作。
67.【解析】本题涉及的考点是时间参数的计算方法。网络计划时间参数的计算方法有:图上计算法、表上计算法、公式法等。
68.【解析】本题涉及的考点是总时差的计算。双代号时标网络计划图中,工作E的总时差=14-(4+3+6)=1(d)。
69.【解析】本题涉及的考点是费用优化。费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。
70.【解析】本题涉及的考点是S曲线法比较实际进度与计划进度。如果工程实际进展点落在S计划曲线右侧,表明实际进度拖后的时间。而实际进展点与计划S曲线在纵坐标方向的距离表示该工程实际拖欠的任务量。
71.【解析】本题涉及的考点是建设工程的进度监测。建设工程进度监测的系统过程如下:(1)进度计划执行中的跟踪检查;(2)实际进度数据的加工处理;(3)实际进度与计划进度的对比分析。其中,实际进度与计划进度的比较是建设工程进度监测的主要环节。
72.【解析】本题涉及的考点是分析进度偏差对后续X-作及总工期的影响。如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作最早开始时间产生影响,此时应根据后续工作的限制条件确定调整方法。
73.【解析】本题涉及的考点是为了施工进度控制目标体系。有效地控制施工进度,首先要将施工进度总目标从不同角度进行层层分解,形成施工进度控制目标体系,从而作为实施进度控制的依据。按项目组成分解总目标的应为工程动用日期;选项B是按承包单位分解目标;选项C、D是按计划期分解目标。
74.【解析】本题涉及的考点是缩短持续时间的其他配套措施。缩短某些工作持续时间的其他配套措施包括:(1)改善外部配合条件;(2)改善劳动条件;(3)实施强有力的调度等。
75.【解析】本题涉及的考点是设计阶段进度控制的任务。设计阶段进度控制的主要任务包括:(1)编制设计阶段工作计划,并控制其执行;(2)编制详细的出图计划,并控制其执行。
76.【解析】本题涉及的考点是建设工程施工进度控制工作内容。建设工程施工进度控制工作从审核承包单位提交的施工进度计划开始,直至建设工程保修期满为止,其工作内容主要有:(1)编制施工进度控制工作细则;(2)编制或审核施工进度计划;(3)按年、季、月编制工程综合计划;(4)下达工程开工令;(5)协助承包单位实施进度计划;(6)监督施工进度计划的实施;(7)组织现场协调会;(8)签发工程进度款支付凭证;(9)审批工程延期;(10)向业主提供进度报告;(11)督促承包单位整理技术资料;(12)签署工程竣工报验单、提交质量评估报告;(13)整理工程进度资料;(14)工程移交。
77.【解析】本题涉及的考点是施工进度计划的组织措施。施工进度计划的组织措施主要包括:(1)增加工作面,组织更多的施工队伍;(2)增加每天的施工时间(如采用三班制等);(3)增加劳动力和施工机械的数量。
78.【解析】本题涉及的考点是持续时间的计算。本题分项工程的持续时间=25000/50/(2×10)=25(d)。
79.【解析】本题涉及的考点是施工进度计划调整的经济措施。调整施工进度计划时,可采取的经济措施有:(1)实行包干奖励;(2)提高奖金数额;(3)对所采取的技术措施给予相应的经济补偿。
80.【解析】本题涉及的考点是工程延期的控制。在施工过程中,监理工程师应经常提醒业主履行自己的职责,提前做好施工场地及设计图纸的提供工作,并能及时支付工程进度款,以减少或避免由此而造成的工程延期。
