您现在的位置:233网校>一级建造师>建筑工程>建筑工程模拟试题

2014年一级建造师《建筑工程》案例题突破一

来源:233网校 2014年9月3日

  【案例2】

  背景资料

  某施工单位与建设单位按《建设工程施工合同(示范文本)》(GF—2013—O201)签订

  固定总价模式的总承包施工合同,合同工期为390d,合同总价为8500万元。

  总承包单位为了分散资金压力,在与某分包单位签订的分包合同中约定:建设单位向其支付工程款后,其才向分包单位付款,分包单位可以直接向建设单位主张付款申请,如建设单位不予预付,分包单位不得以此向总承包单位主张逾期付款的违约责任。

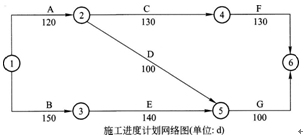

  为了强化分包单位的质量安全责任意识,总、分包双方还在补充协议中约定:分包单位出现质量安全问题,均由分包单位承担全部责任,总承包单位不承担任何法律责任。施工前,总承包施工单位向监理工程师提交了施工组织设计和施工进度计划,施工进度计划如下图:



  施工进度计划经监理工程师批准后按此组织施工,施工过程中发生如下事件:

  事件一:土方挖掘施工中遇到地质勘探报告中未标明的地下障碍物,处理该障碍物导致工作A持续时间延长1Od,增加人工费6万元、材料费4万元、机械费3万元。

  事件二:基坑开挖过程中因边坡支撑失稳坍塌,处理及重新支护造成工作8持续时间延长15d,增加人工费2万元、材料费1万元、机械费2万元。

  事件三:因突发罕见雷电天气而引起施工单位供电设施发生火灾损坏,使工作C持续时间延长1Od,施工人员窝工费2万元,施工方施工机械设备损失5万元。

  事件四:结构施工阶段因建设单位提出工程变更造成部分工程返工,导致施工单位增加人工费4万元、材料费6万元、机械费5万元,工作E持续时间延长30d。

  事件五:施工期间钢材涨价增加材料费用价差12万元。

  针对上述事件,施工单位按照规定程序提交了工期索赔和费用索赔申请。问题

  1.总、分包单位针对分包款支付的约定是否合理?写出理由。

  2.总、分包单位补充协议中质量安全责任的条款是否合法?说明理由。

  3.按照图示施工进度计划,写出该进度计划网络图的关键线路(用节点表示)和计算工期,并说明按此计划该工程是否能够按照合同工期要求完工。

  4.针对上述各事件中发生的工期及费用,施工单位的工期和费用索赔是否成立?并分别说明理由。

  考后看答案:233网校首发2014年一级建造师考试真题及答案

  押题密卷:2014年一级建造师最后密押卷终极决战 | 在线估分

  讲师护航:2014年一级建造师临考冲刺班火爆招生,最后的通关机会>>免费试听

相关阅读
精品课程

正在播放:一级建造师考点解读

难度: 试听完整版
登录

新用户注册领取课程礼包

立即注册
扫一扫,立即下载
意见反馈 返回顶部
