【案例三】

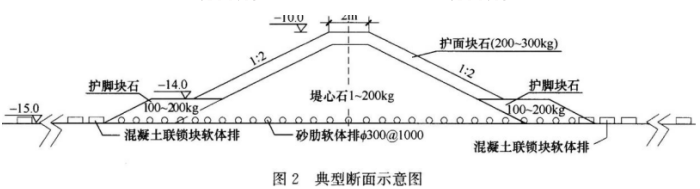

某感潮河段深水航道整治工程,其主要施工内容为建造顺岸护滩潜堤,潜堤结构形式为抛石斜坡堤,典型断面示意图如图2所示。潜堤堤身范围采用砂肋软体排护底;余排采用混凝土联锁决软体排,联锁块软体排压载体为单元联锁混凝土块,单元尺寸为3980mm×4980mm。施工中,选用大型铺排船垂直水流方向进行沉排。


【问题】

1.感潮河段内的水流具有哪些特性?

2.根据规范要求,单元联锁混凝土块吊运、拼装、铺设应符合哪些规定?

3.本工程相邻排体的沉排顺序应如何确定?画出混凝土联锁块软体排沉放的工艺流程框图。

参考答案:

参考解析: 

1.感潮河段内的水流具有:(1)在潮流界和潮区界之间,仅有水位升降的现象,而不存在指向上游的涨潮流;(2)在潮流界以下,涨落潮流呈往复形式,因有径流加入,落潮流量大于涨潮流量;(3)涨潮历时小于落潮历时,涨潮历时愈向上游愈短。

2.根据规范要求,单元联锁混凝土块吊运、拼装、铺设应符合:(1)选用相应承载能力的专用起吊设备,按单元逐一吊运拼装;(2)施工时,采取必要的安全防护措施,安排专人指挥,轻装轻放;(3)单元之间以及联锁块体与排垫之间的连接方式,连接点的布置应满足设计要求,连接扣环应锁紧、卡牢,不得松脱、漏扣;排垫与单元联锁混凝土块应联为一体;(4)排体铺设前应对单元联锁混凝土块的连接绳索损伤、混凝土块破损情况进行检查。同一单元的断裂、掉角的破损块体比例超过5%或有块体脱落已影响使用功能的应按单元整体更换。

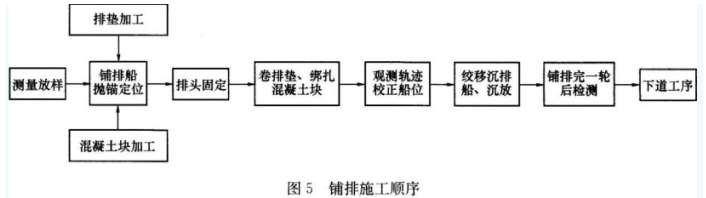

3.本工程相邻排体的沉排顺序应根据潮水流向选择铺排施工顺序,工艺流程图如图5所示:
