【案例一】

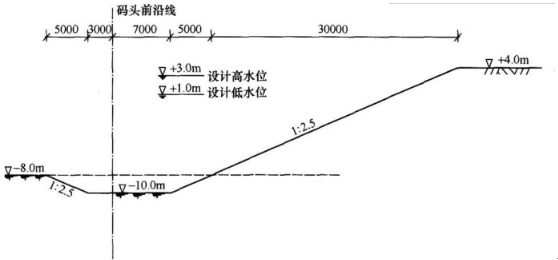

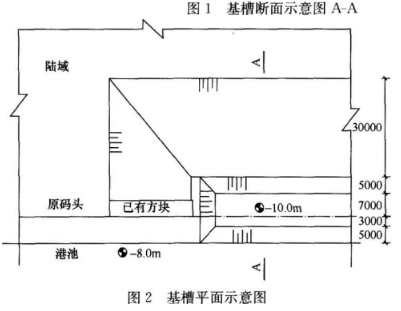

某有掩护港池内的顺岸重力式方块码头需沿前沿线接长250m,拟新接长码头的后方为已填筑的陆域场地,纵深大于200m。新建码头基槽长260m,其断面以及与原码头的衔接处平面如图1、图2所示。某施工单位承揽了该挖泥工程,根据土质和船机调配情况,采用一组6m3锚缆定位抓斗挖泥船组进行本基槽挖泥施工,施工中将基槽自原有码头一侧起分为一、二作业段,每段长130m。挖泥过程中有“双控”要求,挖泥定位采用导标,泥土外抛,自检采用水砣测深。技术交底文件中所附的挖泥船组在第二作业段中开挖基槽的示意图如图3所示。

2018年一级建造师考试《港口与航道工程》真题及答案

2018年一级建造师考试《港口与航道工程》真题及答案

2018年一级建造师考试《港口与航道工程》真题及答案


 【问题】

1.写出图3中各编号的设备或设施名称。

2.画出抓斗挖泥船施工工艺流程图。

3.基槽挖泥“双控”要求是什么?如何进行“双控”?

参考答案:

参考解析

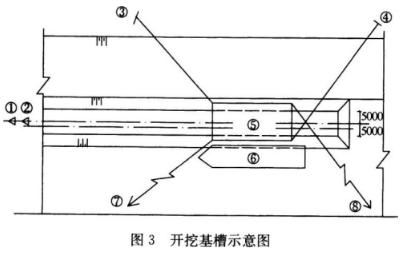

1.图3中各编号的设备或设施名称分别是:(1)后导标;(2)前导标;(3)右前地牛(地龙);(4)右后地牛(地龙);(5)挖泥船;(6)泥驳;(7)左前锚;(8)右后锚。

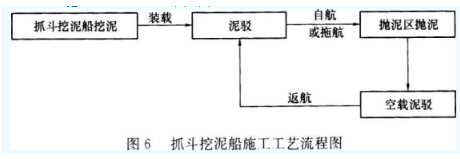

2.抓斗挖泥船施工工艺流程图如图6所示:

2018年一级建造师考试《港口与航道工程》真题及答案

3.对有“双控’’要求的基槽,要求槽底的标高和土质都要满足设计要求。挖泥到设计标高后,如土质设计要求不符,应继续下挖,直至相应土层出现为止。
