21.在分部分项工程成本分析中,“三算”指的是(),通过“三算”为今后的分部分项工程成本寻求节约途径。
A.概算成本、目标成本和实际成本
B.预算成本、目标成本和实际成本
C.概算成本、目标成本和计划成本
D.预算成本、目标成本和计划成本
【答案】B
【解析】进行预算成本、目标成本和实际成本的“三算”对比,分别计算实际偏差和目标偏差,分析偏差产生的原因,可以为今后的分部分项工程成本寻求节约途径。
22.建设工程项目进度控制的目的是()。
A.通过控制以实现工程的进度目标
B.编制进度计划
C.论证进度目标是否合理
D.跟踪检查进度计划
【答案】A
【解析】进度控制的目的是通过控制以实现工程的进度目标。如只重视进度计划的编制,而不重视进度计划必要的调整,则进度无法得到控制。为了实现进度目标,进度控制的过程也就是随着项目的进展,进度计划不断调整的过程。
23.由不同功能的计划构成的建设工程项目进度计划系统不包括()。
A.实施性进度计划
B.指导性控制计划
C.控制性进度计划
D.决策性控制计划
【答案】D
【解析】不同功能的计划构成进度计划系统,包括:控制性进度规划(计划);指导性进度规划(计划);实施性(操作性)进度计划等。

24.某分部工程双代号网络图如下图所示,图中错误是()。
A.存在循环回路
B.节点编号有误
C.存在多个起点节点
D.存在多个终点节点
【答案】C
【解析】双代号网络计划中只有一个起点节点和终点节点。1和6两个节点都是开始节点。

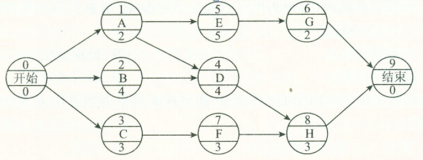

25.单代号网络计划如下图所示(时间单位:天),工作D的最迟开始时间是()。
A.0
B.1
C.3
D.4
【答案】C
【解析】本题考查工程网络计划的类型和应用。单代号网络计划的最迟开始时间=本工作的最迟完成时间-本工作的持续时间=9-6=3。
26.在某工程网络计划中,工作M的最早开始时间和最迟开始时间分别为第15天和第18天,其持续时间为7天。工作M有两项紧后工作,它们的最早开始时间分别为第24天和第26天,则工作M的总时差和自由时差()天。
A.分别为4和3
B.均为3
C.分别为3和2
D.均为2
【答案】C
【解析】总时差=M的最迟开始时间-M的最早开始时间=18-15=3天
自由时差=min(紧后工作的最早开始时间-M的最早结束时间)=24-(15+7)=2天
27.某工程网络计划中工作M的总时差和自由时差分别为5d和3d,该计划执行过程中检查发现只有工作M的实际进度拖后4d,则工作M的实际进度()。
A.既不影响总工期,也不影响其后续工作的正常进行
B.将其紧后工作的最早开始时间推迟1d,并使总工期延长1d
C.不影响其后续工作的正常进行,但使总工期延长1d
D.不影响总工期,但将其紧后工作的最早开始时间推迟1d
【答案】D
【解析】总时差指的是在不影响总工期的前提下,本工作可以利用的机动时间。自由时差指的是在不影响其紧后工作最早开始时间的前提下,本工作可以利用的机动时间。M实际进度拖后4天,小于工作的总时差大于自由时差,因此不影响总工期,但使紧后工作的最早开始时间延迟1天。
28.已知某工作i-j的持续时间为5天,其i节点的最早开始时间为第18天,最迟开始时间为第21天,则该工作的最早完成时间为()。
A.18天
B.21天
C.23天
D.26天
【答案】C
【解析】工作时间参数的计算
工作的的最早结束时间=工作的最早开始时间+其持续时间=18+5=23天即答案为C。

29.某工程单代号网络计划,如下图所示,说法正确的是()。
A.工作D的ES为2
B.工作F的FF为1
C.工作G的FF为2
D.工作H的FF为1
【答案】C
【解析】最早开始时间等于各紧前工作的最早完成时间EFh一i的最大值:ESD=4,A错误。
当工作i-j有紧后工作j-k时,其自由时差应为:FFi-j=ESj-k-EFi-j因此,FFF=ESH-EFF=8-6=2,B错误。FFG=TP-EFG=11-9=2,C正确。FFH=TP-EFH=11-11=0,D错误。
30.某项工作有两个紧后工作,两个紧后工作的最迟完成时间分别为20天、15天,两个紧后工作的持续时间分别为7天、12天,则本工作的最迟完成时间为()天。
A.13
B.15
C.3
D.20
【答案】C
【解析】两个紧后工作的最迟开始时间分别是13天和3天,所以该项工作的最迟完成时间为3天。
