81.材料用量控制的具体方法包括()。
A.计量控制
B.包干控制
C.指标控制
D.定性控制
E.定额控制
【答案】ABCE
【解析】在保证符合设计要求和质量标准的前提下,合理使用材料,通过定额控制、指标控制、计量控制、包干控制等手段有效控制物资材料的消耗。
82.专项成本分析方法中,针对与成本有关的特定事项分析,包括()。
A.成本盈亏异常分析
B.工期成本分析
C.资金成本分析
D.采购保管分析
E.周转材料使用分析
【答案】ABC
【解析】针对与成本有关的特定事项的分析,包括成本盈亏异常分析、工期成本分析、资金成本分析等内容。
83.在建设工程项目总进度目标论证中,项目的工作编码是指一个工作项的编码,编码时应考虑的因素包括对不同()的标识。
A.计划层
B.资源类别
C.工作标识
D.计划方式
E.计划目标
【答案】AC
【解析】项目的工作编码是指一个工作项的编码,编码有各种方式,编码时应考虑下述因素:对不同计划层的标识、对不同计划对象的标识以及对不同工作的标识。因此选择AC。

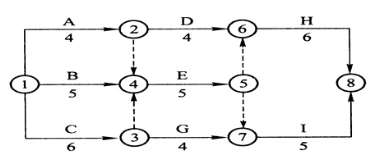

84.某分部分项工程双代号网络计划如下图所示,其中关键工作有()。
A.工作B
B.工作C
C.工作D
D.工作E
E.工作H
【答案】BDE
【解析】计算时间参数确定关键线路为①→③→④→⑤→⑥→⑧,关键工作有C、E、H。所以B、D、E正确。
85.关于建设工程项目进度控制措施的说法,正确的有()。
A.各类进度计划的编制程序,审批程序属于组织措施的范畴
B.管理措施主要涉及管理的思想和方法、承发包模式、合同管理等
C.风险管理属于进度控制经济措施的范畴
D.在工程进度受阻时,应首先对有无设计变更的可能性进行分析
E.应用信息技术属于进度控制管理措施的范畴
【答案】ABE
【解析】风险管理属于进度控制管理措施的范畴。故选项C错误。应分析是否存在设计技术的影响因素,为实现进度目标有无设计变更的可能性。故选项D错误。
86.当工程施工的实际进度与计划进度不符时,需要对网络计划做出调整,调整的内容有()。
A.调整关键线路的长度
B.调整非关键工作时差
C.调整组织结构
D.增、减工作项目
E.调整资源的投入
【答案】ABDE
【解析】网络计划调整的内容包括:①调整关键线路的长度;②调整非关键工作时差;③增、减工作项目;④调整逻辑关系;⑤重新估计某些工作的持续时间;⑥对资源的投入作相应调整。
87.质量管理的PDCA循环中,有关实施的要求主要包括()。
A.制定质量记录方式
B.根据质量管理计划进行行动方案的部署和交底
C.确定质量目标
D.提出项目质量管理的工作程序
E.将质量管理计划的各项规定和安排落实到具体的资源配置和作业技术活动中
【答案】BE
【解析】实施DO.为保证工程质量的产出或形成过程能够达到预期的结果,在各项质量活动实施前,要根据质量管理计划进行行动方案的部署和交底;交底的目的在于使具体的作业者和管理者明确计划的意图和要求,掌握质量标准及其实现的程序与方法。在质量活动的实施过程中,则要求严格执行计划的行动方案,规范行为,把质量管理计划的各项规定和安排落实到具体的资源配置和作业技术活动中去。
88.模板、脚手架等施工设施,除按适用的标准定型选用外,一般需按设计及施工要求进行专项设计,对其()应作为重点进行控制。
A.使用操作要求
B.制作质量的控制
C.施工方案
D.设计方案
E.检验测试指标与标准要求
【答案】BD
【解析】本题考察的是施工机械的质量控制。对施工中使用的模具、脚手架等施工设备,按适用的标准定型选用外,一般需按设计及施工要求进行专项设计,对其设计方案及制作质量的控制及验收应作为重点进行控制。
89.现场质量检查的方法包括:目测法、实测法和试验法,下列可通过目测法中“摸”的手段检查质量的是()。
A.油漆的光滑度
B.管道管井内管线、设备安装质量
C.内墙抹灰的大面及口角是否平直
D.清水墙面是否洁净
【答案】A
【解析】B属于“照”的手法;CD属于“看”的手法。
90.分项工程质量验收合格的规定有()。
A.所含检验批的质量均应验收合格
B.所含检验批的质量验收记录应完整
C.质量控制资料应完整
D.观感质量应符合要求
E.主要功能项目应符合相关规定
【答案】AB
【解析】分项工程质量验收合格应符合下列规定:1.所含检验批的质量均应验收合格。2.所含检验批的质量验收记录应完整。
