背景资料

某小(1)型水库除险加固工程主要包括:灌溉涵拆除重建、坝基帷幕灌浆、坝体加高培厚、溢洪道拆除重建、坝顶道路拆除重建等。该工程项目划分为一个单位工程,包括灌溉涵、溢洪道等九个分部工程,工程所在流域主汛期为6~9月份。工程施工过程中发生以下事件:

事件1:坝基帷幕灌浆为一个分部工程,每10个孔划分为1个单元工程,其中第6个单元工程的灌浆工序验收评定表如表4-1。

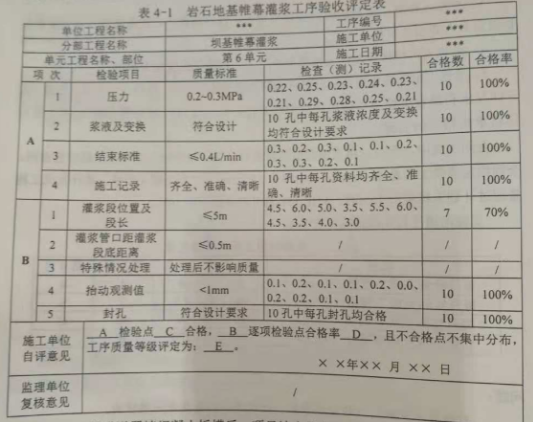

表4-1岩石地基帷幕灌浆工序验收评定表

2018年山东青岛二级建造师水利水电工程真题及答案

事件2:溢洪道翼墙混凝土拆模后,项目法人组织外观质量检查,检査其是否存在混凝土裂缝等质量问题

事件3:主体工程所有分部工程验收合格后,项目法人申请蓄水验收。验收主持单位随即成立了由验收主持单位、地方人民政府和相关部门、质量和安全监督机构的代表和相关专业的专家组成的验收委员会,并进行了蓄水验收。

事件4:蓄水验收合格后,灌溉涵工程随之投入使用。2011年5月31日,该工程通过了单位工程(合同工程完工)验收,验收前溢洪道未投入使用,2011年汛期,该水库经受了运用考验。工程建设过程中相关的时间节点如表4-2。

表4-2 施工节点时间表

2018年山东青岛二级建造师水利水电工程真题及答案

问题

1.根播《水利水电工程单元工程施工质量验收评定标准一一地基处理与差础工程》(SL633-2012),分别指出表4-1中A、B、C、D、E所代表的名称或数据。

2.事件2中,除混凝土裂缝外,还应检查混凝土外观质量哪些方面的问题??

3.根据水利部《关于加强小型病险水库除险加固项目验收管理的指导意见》(水建管[2013178号),指出并改正事件3中的不妥之处。

4.根据《水利水电工程标准施工招标文件》(2009年版),结合事件3、事件4,分别指出溢洪道工程和灌溉涵工程的缺陷责任期的起算日期,并简要说明原因。

5.根据水利部《关于加强小型病险水库除险加固项目验收管理的指导意见》(水建管[2013]178号),事件4中竣工验收时间是否符合该指导意见的规定?

说明理由。

2018年山东青岛二级建造师水利水电工程真题及答案
