您现在的位置:233网校 >二级建造师 > 专业工程管理与实务 > 水利水电工程辅导 > 水利水电工程历年真题

2018年山东青岛二级建造师水利水电工程真题及答案

来源:233网校 2018-10-17 15:48:00

2018年山东青岛二级建造师水利水电工程真题及答案

2018年青岛二级建造师考试《水利水电工程》真题正在收集中,目前已收集到如下试题。同时欢迎广大考友积极提供本次青岛二建水利水电工程考试真题。2018年山东青岛二级建造师考试真题及答案交流+收集帖>>

(一)

背景资料

施工单位承担某泵站改扩建工程施工,合同双方依据《水利水电工程标准施工招标文件》(2009年版)签订了施工合同,合同部分内容如下:

(1)合同工期6个月,工程计划2017年11月1日开工,2018年4月30日完工。

(2)签约合同价为300万元。

(3)工程预付款为签约合同价的10%,在工程进度款中按以下公式计算扣回:


(4)工程质量保证金总额为工程价款结算总额的10%。

施工过程中发生如下事件:

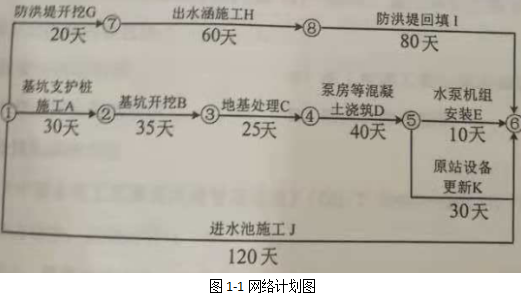

事件1:根据施工方案,项目部编制了施工进度计划,其中部分工作的网络计划

如图1-1。项目总工程师审核指出,网络图中各工作逻辑关系正确,工作持续时间安排合理,但存在不符合网络图绘制规则的错误。网络图经修改后上报监理人并获批准。

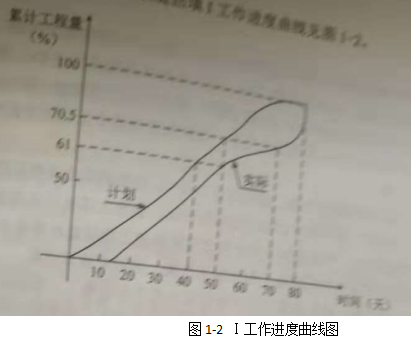

事件2:项目部绘制的防填1工作进度曲线见图1-2。


事件3:截至2018年1月份,累计完成台同金额为228万元。2018年2月份完成合同金额为24万元。

问题:

1.根据《住房城乡建设部财政部关于印发建设工程质量保证金管理办法的通知》

(建质[2017]138号),指出合同中关于工程质量保证金内容的不妥之处。并说明理由。

2.指出图1-1中的错误之处,绘制正确的双代号网络因(工作名称用代号表示)

指出网络计划的关键线路和工期。

3.根据图1-2,指出第50天末Ⅰ工作实际进度比计划进度提前还是拖延,提前

(或拖延)多少天工期?超额(或拖欠)量占防洪堤回填工程量的百分之几?

4.计算2018年2月份的工程预付款扣回金额和发包人应支付的工程进度款。

2018年山东青岛二级建造师水利水电工程真题及答案

233网校各科老师正在《真题解析班》中免费讲解2018年二级建造师真题及答案,分析出题方向及难度,参透考题命题。点击立即听真题答案讲解>>

添加二级建造师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
