案例分析(每题20分)
1、某房地产开发商决定开发一地段,有以下三种方案可供选择:
A方案:一次性投资开发多层住宅5万平方米建筑面积,需投入总成本费用(包括前期开发成本、施工建造成本、销售成本,下同)10 000万元,从建造到销售总开发时间为18个月。
B方案:将该地段分为一区、二区两个部分分期开发。一期工程在一区开发高层住宅3万平方米建筑面积,需投入总成本7 000万元,开发时间为12个月。二期工程开发时,若一期工程销路好,且预计二期工程销售率100%,则在二区继续投入总成本9 600万元开发高层住宅4万平方米建筑面积,开发时间15个月。若一期工程销路差,或将二区土地转让,可一次性获转让收入3 000万元;或在二区开发多层住宅3万平方米建筑面积,需投入总成本费用6 500万元,开发时间为15个月。
C方案:一次性投资开发高层住宅7万平方米建筑面积,需投入总成本费用16 500万元,从建造到销售总开发时间为27个月。
季利率为2%,资金时间价值系数如表2—1所示。三方案的售价和销量情况如表2—2所示。根据经验,多层住宅销路好的概率为0.7,高层住宅销路好的概率为0.6。
表2一1资金时间价值系数

n

4

5

6

9

12

15

18

(P/A,2%,n)

0.808

4.713

5.601

8.162

10.575

12.849

14.992

(P/F,25,n)

0.924

0.906

0.888

0.837

0.788

0.743

0.700
表2—2三方案的售价与销售量表



建筑面积/

销路好

销路差

开发方案



(×104m2)



售价/(元/m2)



销售率/(%)



销售/(元/m2)



销售率/(%)

A方案

多层住宅

5.0

4 800

100

4 200

80



一期

高层住宅

3.0

5 500

100

4 800

70



一期销路好

高层住宅

4.0

5 700

100





二期



一期销路差



多层住宅



3.0



5 000



100



4 500



80

C方案

高层住宅

7.0

5 500

100

4 800

70
问题:
1.三方案在销路好和销路差的情况下,分期计算季平均销售收入各为多少万元。(假设销售收入在开发期间内均摊)
2.绘制决策树。
3.请帮助开发商进行决策,到底采用何种方案。(计算结果保留两位小数)

2、某建筑施工合同,合同总价6 000万元,合同工期为6个月,合同签订日期为l月初,从当年2月份开始施工。
(1)合同规定:
①预付款按合同款的20%支付,支付预付款及进度款累计达总合同价40%时,开始抵扣,在下月起各月平均扣回。
②保留金按5%扣留,从第1个月开始按月结算工程款的10%扣留,扣完为止,竣工结算时返还。
③工程提前1天,奖励10 000元,推迟1天罚20 000元。
④当物价比签订合同时上涨≥5%时(单项上涨幅度<5%者,不予调整,其他情况均予以调整),依据当月应结算价款的实际上涨幅度,按如下公式调整(其中0.15为人工费在合同总价中比重;0.60为材料费在合同总价中比重):

⑤非承包人责任的人工窝工损失费为800元/天,机械闲置损失费为600元/天。
(2)工程如期开工,施工过程中,某一关键工作面上发生了以下几种原因造成临时停工:
①5月10日至5月16日承包商的施工设备出现了前所未有的故障;
②应于5月14日交给承包人的后续图纸直到6月1日才交给承包人;
③5月28日至6月3日施工现场下了该季节罕见的特大暴雨,造成了6月1日至6月5日该地区的供电全面中断。同时由于暴雨使施工单位进场的正在施工的机械设备受到损坏,造成损失1万元;清理现场需费用1万元,上述费用由施工单位垫付;
④为了赶工期,施工单位采取赶工措施,因赶工实际增加措施费5万元。
(3)工程比合同工期提前10天完成。
(4)该工程各月实际完成产值(不包括索赔费用)和各月造价指数分别如表4—1、表4—2所示。
表4—1各月实际完成产值表

月份

2

3

4

5

6

7

实际产值

1 000

1 200

1 200

1 200

800

600
表4—2各月造价指数表

月份

1

2

3

4

5

6

7

人工

110

1 15

110

110

115

120

110

材料

130

135

135

135

140

130

130
问题:
1.不可抗力风险承担责任的原则是什么?
2.施工单位可索赔的工期为多少?可索赔的费用为多少?
3.该工程预付款为多少?预付款起扣点为多少?保留金为多少?
4.每月实际应结算工程款为多少?

3、某建筑公司与某单位于5月10日签订了实验楼承建合同,合同约定由于甲方责任造成总工期延误1d,甲方应向乙方补偿1万元;若乙方延误总工期1d应扣除乙方工程款1万元;施工中实际工程量超过计划工程量10%以上时超过部分按原单价的90%计算;双方对施工进度网络计划确认(见图4—1)。

注:图中数孚为工期(d)。
施工过程中发生以下事件:
1.A工程(基础土方)原计划土方量为400m3,因设计变更实际土方量为450m3(原定单价为80元/m3)。
2.B工程施工中乙方为保证施工质量,将施工范围边缘扩大,原计划土方量由300m3增加到350m3
3.C工程施工结束后,监理工程师认为基柱内管线放线位置与设计图纸不符,经剥露检查确实有误,延误工期2d,发生费用2万元。
4.I工程施工中发现甲方提供的设计图纸有严重错误,修改图纸致使乙方施工拖延3d,发生费用3万元。
5.G工程施工中乙方租赁的设备未按时到达现场,影响乙方施工拖延2d,发生费用1万元。
问题:
1.该工程的计划工期为多少天?关键路线包括哪些单项工程?
2.上述事件中哪些应进行工期补偿,哪些应进行费用补偿?
3.该工程实际工期为多少天?应扣除乙方工程款多少?
4.在原施工计划中如果C、I工程共用一台起重机,网络图中应如何表示?起重机正常在场时间为多少?由于甲方责任事件发生,共用设备在场时间增加多少天?如何处理?如补偿费用是否索赔机上工作人员人工费用。

4、某项目生产某种化工产品A,主要技术和设备拟从国外引进。该项目主要设施包括生产主车间,与工艺生产相适应的辅助生产设施、公用工程以及有关的生产管理、生活福利等设施。生产规模为年产2.3万吨A产品,该项目拟用3年建成。
项目主要生产项目设备拟从国外进口,设备重量680吨,离岸价(FOB价)为1 200万美元。其他有关费用参数为:国际运费标准为480美元/t;海上运输保险费25.61万元;银行财务费率为0.5%;外贸手续费率为1.5%;关税税率为20%;增值税的税率为17%;设备的国内运杂费率为3%;美元汇率为6.6元人民币。进口设备全部需要安装。
建筑工程费、设备及工器具购置费和安装工程费情况如表5—1所示,工程建设其他费用为3 042万元,预备费中基本预备费为3 749万元,涨价预备费2 990.38万元,项目建设期利息为3 081万元。
表5—1竣工决算数据表

序号

项目

设备工器具购置费

建设工程费

安装工程费

生产工具器具购置费

1

主要生产项目



1 031

7 320

180

2

辅助生产项目

1 052

383

51

135

3

公用工程项目

2 488

449

1 017

15

4

服务性工程项目

1 100

262

38

45

5

环境保护工程

248

185

225

20

6

总图运输



52



45

7

生活福利工程



1 104



60
项目达到设计生产能力后,劳动定员240人,年标准工资为1.5万元/人,年福利为工资总额的14%。年其他费用20 820万元(其中其他制造费用820万元),年外购原材料、燃料动力费为9 482万元。年修理费为218万元(建设投资中工程建设其他费用全部形成无形及其他资产)。年经营成本为50 000万元,年营业费用为19 123万元。各项流动资金最低周转天数分别为:应收账款45d,现金30d,应付账款60d,原材料、燃料、动力90d,在产品3d,产成
品20d。
工程建设项目需要征用耕地100亩,征用费为每亩3万元,补偿费计算应按下列数额计算:被征用前第一年平均每亩产值1 200元,征用前第二年平均每亩产值1100元,征用前第三年平均每亩产值1 000元,该单位人均耕地2.5亩,地上附着物共有树木3 000棵,按照20元/棵补偿,青苗补偿按照100元/亩计取。另外,项目需有限期租用土地15 000m2。经计算土地使用权出让金600万元。
该项目建设单位管理费600万元,其中450万元构成固定资产,未达到固定资产标准的工器具购置费100万元,勘察设计费200万元,专利费100万元,非专利技术费50万元,获得商标权120万元,生产职工培训费50万元,报废工程损失50万元,生产线试运转支出35万元,试生产销售款l0万元。
问题:
1.计算主要生产设备价值。
2.计算流动资金价值和土地费用价值。
3.计算固定资产投资价值。
4.计算新增资产价值。

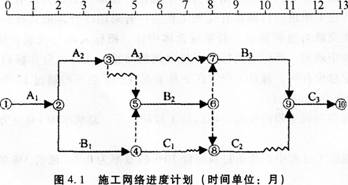

5、某承包商承建一基础设施项目,其施工网络进度计划如图4—1所示。

工程实施到第5个月末检查时,A2工作刚好完成,B1工作已进行了1个月。
在施工过程中发生了如下事件:
事件一:A1工作施工半个月发现业主提供的地质资料不准确,经与业主、设计单位协商确认,将原设计进行变更,设计变更后工程量没有增加,但承包商提出以下索赔:
设计变更使A1工作施工时间增加1个月,故要求将原合同工期延长1个月。
事件二:工程施工到第6个月,遭受飓风袭击,造成了相应的损失,承包商及时向业主提出费用索赔和工期索赔,经业主工程师审核后的内容如下:
(1)部分已建工程遭受不同程度破坏,费用损失30万元;
(2)在施工现场承包商用于施工的机械受到损坏,造成损失5万元;用于工程上待安装设备(承包商供应)损坏,造成损失1万元;
(3)由于现场停工造成机械台班损失3万元,人工窝工费2万元;
(4)施工现场承包商使用的临时设施损坏,造成损失1.5万元;业主使用的临时用房破坏,修复费用1万元;
(5)因灾害造成施工现场停工0.5个月,索赔工期0.5个月;
(6)灾后清理施工现场,恢复施工需费用3万元。
事件三:A3工作施工过程中由于业主供应的材料没有及时到场,致使该工作延长1.5个月,发生人员窝工和机械闲置费用4万元(有签证)。
问题:
1.不考虑施工过程中发生各事件的影响,在答题卷图4—2“施工网络进度计划”中标出第5个月末的实际进度前锋线(此处图略),并判断如果后续工作按原进度计划执行,工期将是多少个月?
2.分别指出事件一中承包商的索赔是否成立并说明理由。
3.分别指出事件二中承包商的索赔是否成立并说明理由。
4.除事件一引起的企业管理费的索赔费用之外,承包商可得到的索赔费用是多少?合同工期可顺延多长时间?

相关阅读

添加一级造价师学习群或学霸君

领取资料&加备考群

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

233网校官方认证

扫码加学霸君领资料

233网校官方认证

扫码进群学习

拒绝盲目备考,加学习群领资料共同进步!

互动交流
扫描二维码直接进入

微信扫码关注公众号

获取更多考试资料
