【案例六】
某工程,建设单位与甲施工单位签订了施工总承包合同,并委托一家监理单位实施施工阶段监理。经建设单位同意,甲施工单位将工程划分为A1、A2标段,并将A2标段分包给乙施工单位。根据监理工作需要,监理单位设立了投资控制组、进度控制组、质量控制组、安全管理组、合同管理组和信息管理组六个职能管理部门,同时设立了A1和A2两个标段的项目监理组,并按专业分别设置了若干专业监理小组,组成直线职能制项目监理组织机构。
为有效地开展监理工作,总监理工程师安排项目监理组负责人分别主持编制A1、A2标段两个监理规划。总监理工程师要求:①六个职能管理部门根据A1、A2标段的特点,直接对A1、A2标段的施工单位进行管理;②在施工过程中,A1标段出现的质量隐患由A1标段项目监理组的专业监理工程师直接通知甲施工单位整改,A2标段出现的质量隐患由A2标段项目监理组的专业监理工程师直接通知乙施工单位整改,如未整改,则由相应标段项目监理组负责人签发《工程暂停令》,要求停工整改。总监理工程师主持召开了第一次工地会议。会后,总监理工程师对监理规划审核批准后报送建设单位。
在报送的监理规划中,项目监理人员的部分职责分工如下:
(1)投资控制组负责人审核工程款支付申请,并签发工程款支付证书,但竣工结算须由总监理工程师签认;
(2)合同管理组负责调解建设单位与施工单位的合同争议,处理工程索赔;
(3)进度控制组负责审查施工进度计划及其执行情况,并由该组负责人审批工程延期;
(4)质量控制组负责人审批项目监理实施细则;
(5)A1、A2两个标段项目监理组负责人分别组织、指导、检查和监督本标段监理人员的工作,及时调换不称职的监理人员。
【问题】
1.绘制监理单位设置的项目监理机构的组织机构图,说明其优缺点。
2.指出总监理工程师工作中的不妥之处,写出正确做法。
3.指出项目监理人员职责分工中的不妥之处,写出正确做法。
答案:1.项目监理机构的组织机构图及其优缺点:

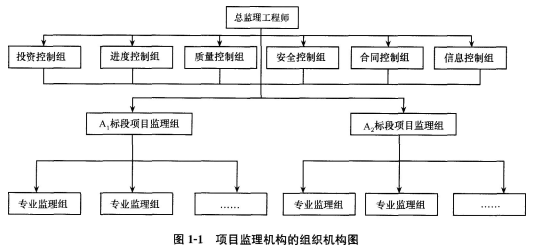

(1)监理单位设置的项目监理机构的组织机构如图1—1所示。
(2)项目监理机构采用的是职能制组织形式。
优点:加强了项目监理目标控制的智能化分工,可以发挥职能机构的专业管理作用,提高管理效率,减轻总监理工程师负担。
缺点:由于下级人员受多头指挥,如果这些指令相互矛盾,会使下级在监理工作中无所适从。
2。总监理工程师在工作中的不妥之处和正确做法如下:
(1)安排项目监理组负责人主持编制监理规划不妥,监理规划应由总监理工程师主持编制。
(2)要求按A1和A2标段分别编制两个监理规划不妥,监理规划应按监理项目进行编制,而非按标段进行编制。
(3)要求六个职能管理部门直接对A1、A2标段的施工单位进行管理不妥,六个职能管理部门应作为总监理工程师的参谋,不能直接对A1、A2标段的施工单位进行管理,只能对A1、A2标段监理组进行业务指导,由A1、A2标段的监理组对施工单位进行管理。
(4) A2标段项目监理组的专业监理工程师直接通知乙施工单位整改不要,由于乙施工单位是甲施工单位的分包,专业监理工程师应直接通知甲施工单位,由甲施工单位通知乙施工单位的整改。
(5)安排相应标段项目监理组负责人签发《工程暂停令》不妥,《工程暂停令》应由总监理工程师签发。
(6)总监理工程师主持召开第一次工地会议不妥,第一次工地会议应由建设单位主持。
(7)监理规划在第一次工地会议后报建设单位不妥,应在第一次工地会议前报建设单位。
(8)监理规划由总监理工程师审核批准不妥,应由监理单位技术负责人审核批准。
3.项目监理人员职责分工的不妥之处和正确做法如下:
(1)投资控制组负责人签发工程款支付证书不妥,工程款支付证书应由总监理工程师签发。
(2)合同管理组负责处理工程索赔不要,工程索赔应由总监理工程师负责。
(3)进度控制组负责人审批工程延期不妥,工程延期应由总监理工程师审批。
(4)质量控制组负责人审批监理实施细则不妥,监理实施细则应由总监理工程师审批。
(5)项目监理组负责人调换不称职的监理人员不妥,应由总监理工程师调换不称职的监理人员。
