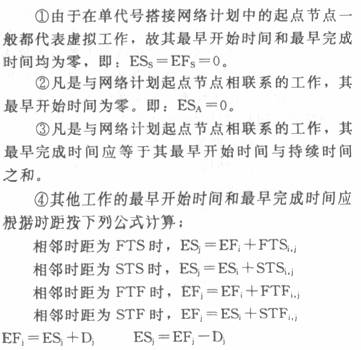

(1)计算工作的最早开始时间和最早完成时间工作最早开始时间和最早完成时间的计算应从网络计划的起点节点开始,顺着箭线方向依次进行。

⑤决定工期的工作不一定是最后进行的工作,如某工作的最早完成时间超过已算出的计算工期,则网络计划的计算工期应由该工作的最早完成时间决定的,同时,应将该工作与虚拟工作(终点节点)用虚箭线相连。

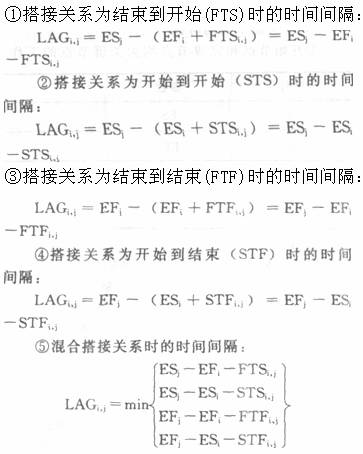

(2)计算相邻两项工作之间的时间间隔

(3)计算工作的时差

(5)确定搭接网络计划关键线路
可以利用相邻两项工作之间的时间间隔来判定关键线路。即从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。关键线路上的工作即为关键工作,关键工作的总时差最小。
