双代号网络计划的时间参数既可以按工作计算,也可以按节点计算。
1.按工作计算法
所谓按工作计算法,就是以网络计划中的工作为对象,直接计算各项工作的时间参数。这些时间参数包括:工作的最早开始时间和最早完成时间、工作的最迟开始时间和最迟完成时间、工作的总时差和自由时差。此外,还应计算网络计划的计算工期。
(1)计算工作的最早开始时间和最早完成时间工作最早开始时间和最早完成时间的计算应从网络计划的起点节点开始,顺着箭线方向依次进行。其计算步骤如下:

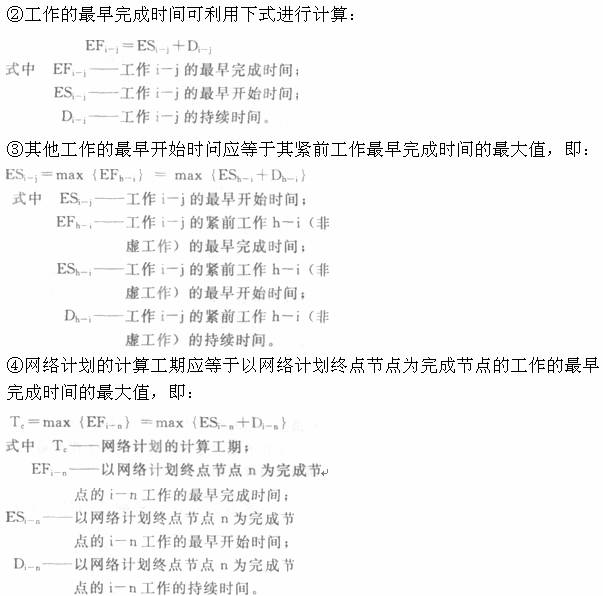

①以网络计划起点节点为开始节点的工作,当来规定其最早开始时间时,其最早开始时间为零。

(2)确定网络计划的计划工期

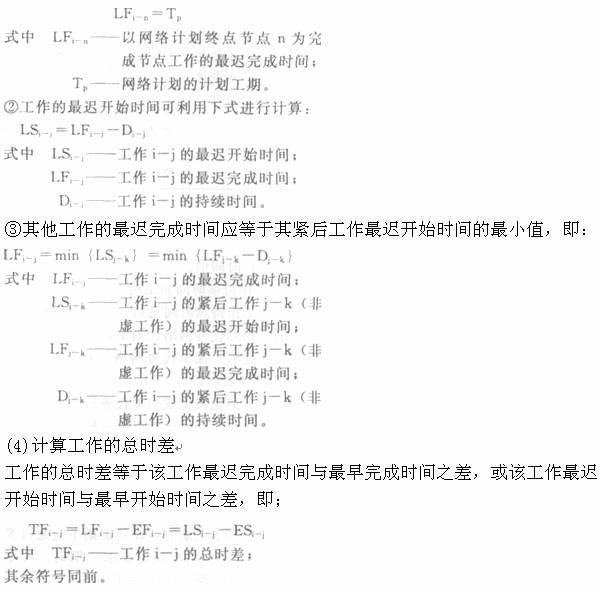

(3)计算工作的最迟完成时间和最迟开始时间工作的最迟完成时问和最迟开始时间的计算应从网络计划的终点节点开始,逆着箭线方向依次进行。其计算步骤如下:
①以网络计划终点节点为完成节点的工作,其最迟完成时间等于网络计划的计划工期,即:
