所谓时间参数,是指网络计划、工作及节点所具有的各种时间值。

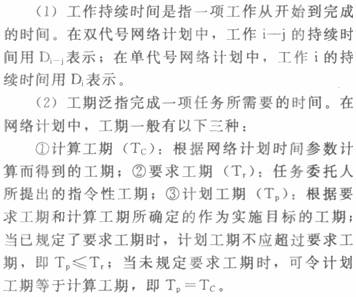

1.工作持续时间和工期

2.工作的六个时间参数
除工作持续时间外,网络计划中工作的六个时间参数是:最早开始时间、最早完成时间、最迟完成时间、最迟开始时间、总时差和自由时差。

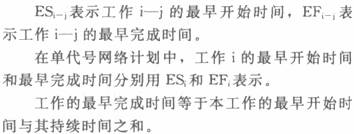

(1)最早开始时间和最早完成时间
工作的最早开始时间是指在其所有的紧前工作全部完成后,本工作有可能开始的最早时刻。
工作的最早完成时间是指在其所有的紧前工作全部完成后,本工作有可能完成的最早时刻。

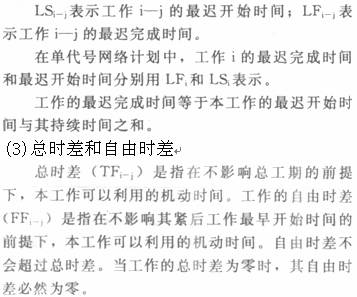

(2)最迟完成时间和最迟开始时间
工作的最迟完成时间是指在不影响整个任务按期完成的前提下,本工作必须完成的最迟时刻。工作的最迟开始时间是指在不影响整个任务按期完成的前提下,本工作必须开始的最迟时刻。
