(5)计算工作的自由时差
工作自由时差的计算应按以下两种情况分别考虑:
①对于有紧后工作的工作,其自由时差等于本

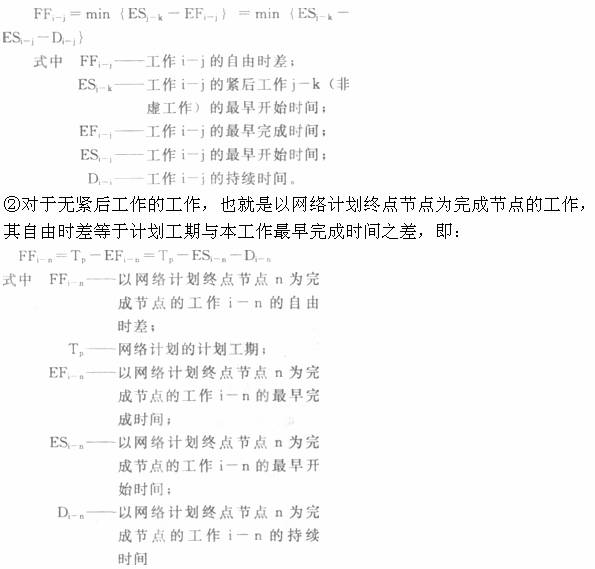

工作的紧后工作最早开始时间减本工作最早完成时间所得之差的最小值,即:
(6)确定关键工作和关键线路
在网络计划中,总时差最小的工作为关键工作。特别地,当网络计划的计划工期等于计算工期时.总时差为零的工作就是关键工作。
找出关键工作之后,将这些关键工作首尾相连,便构成从起点节点到终点节点的通路,位于该通路上各项工作的持续时间总和最大,这条通路就是关键线路。在关键线路上可能有虚工作存在。
2.按节点计算法
所谓按节点计算法,就是先计算网络计划中各个节点的最早时间和最迟时间,然后再据此计算各项工作的时闯参数和网络计划的计算工期。
(1)计算节点的最早时间节点最早时间的计算应从网络计划的起点节点开始,顺着箭线方向依次进行。其计算步骤如下:
①网络计划起点节点,如未规定最早时间时,其值等于零。
②其他节点的最早时间应按下式进行计算:
